Witam serdecznie,

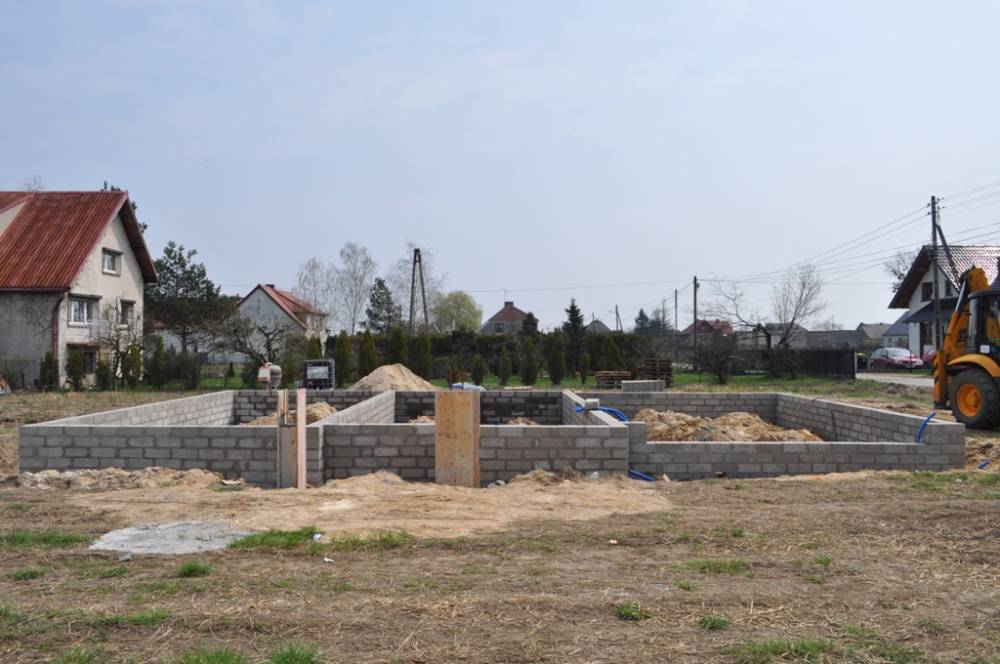

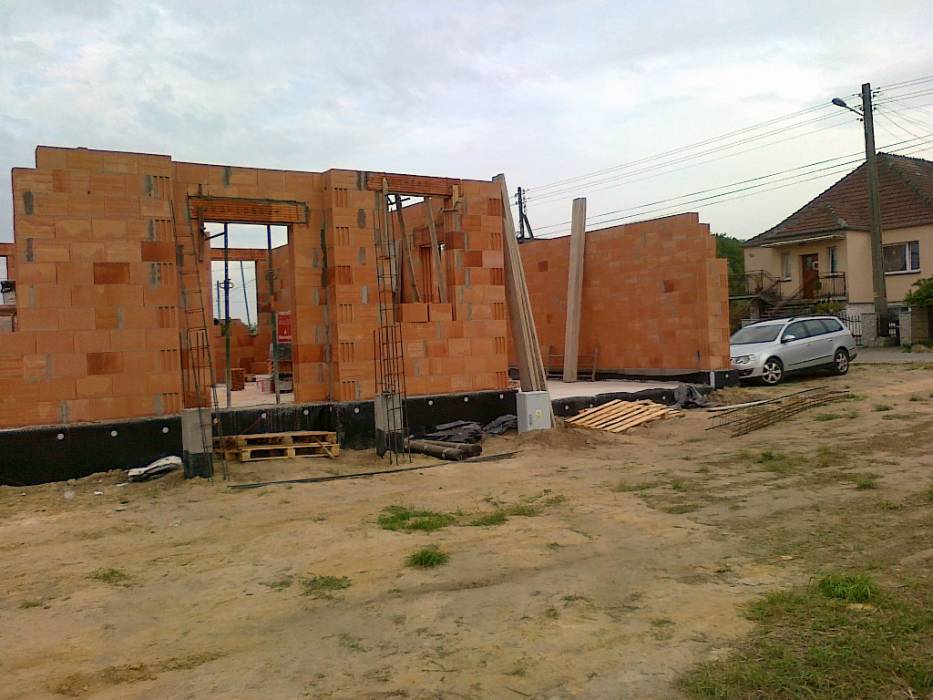

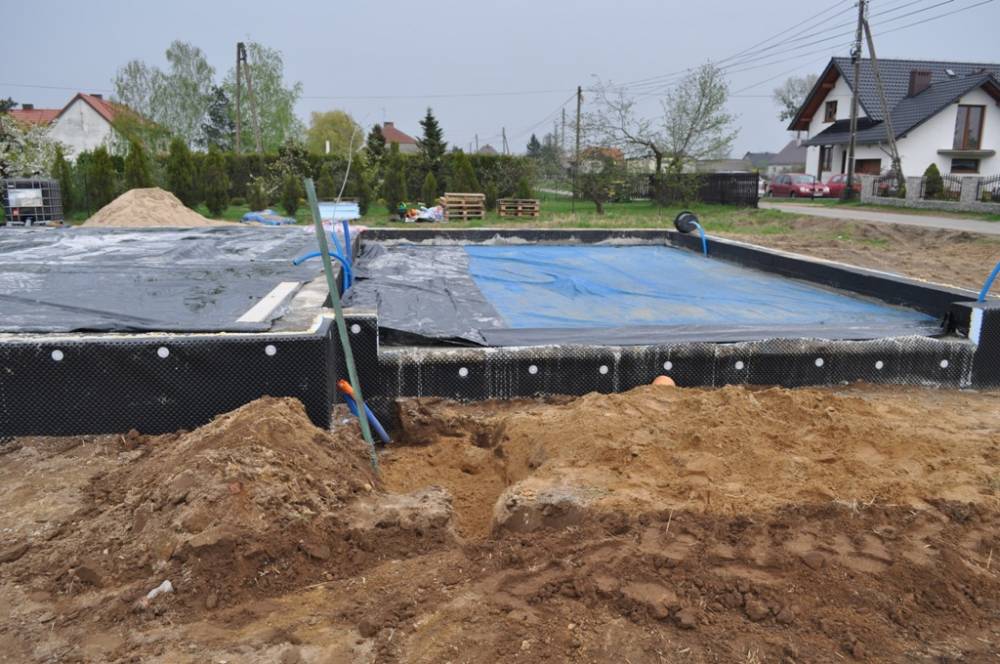

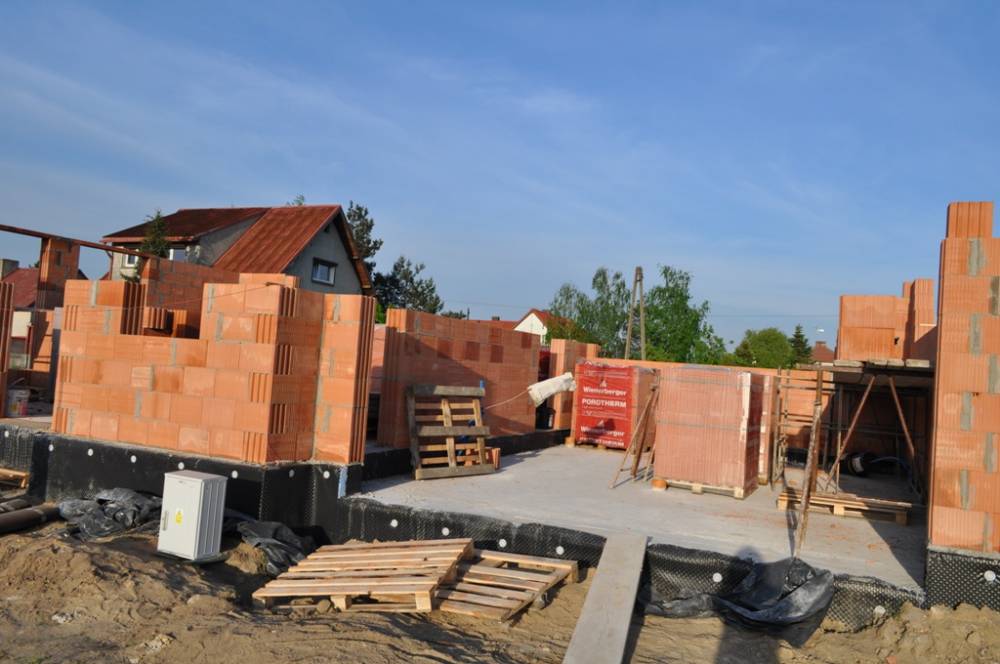

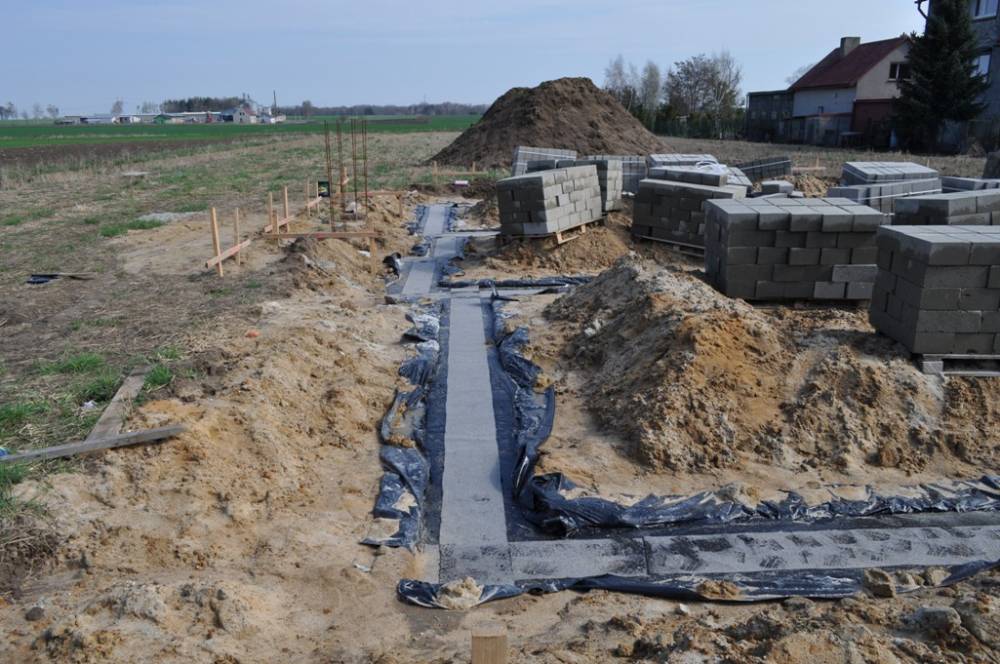

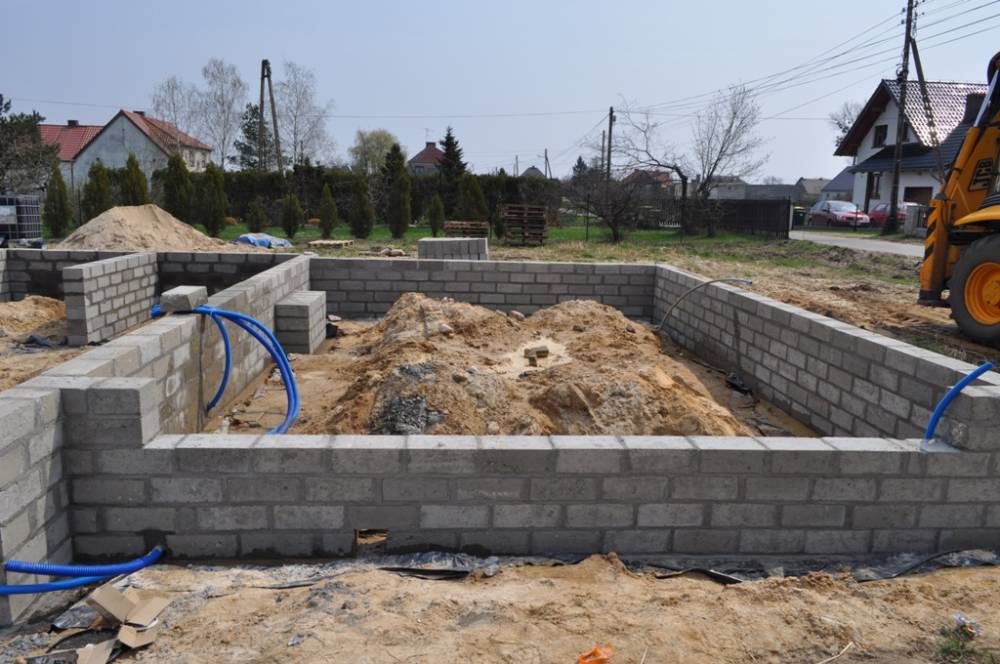

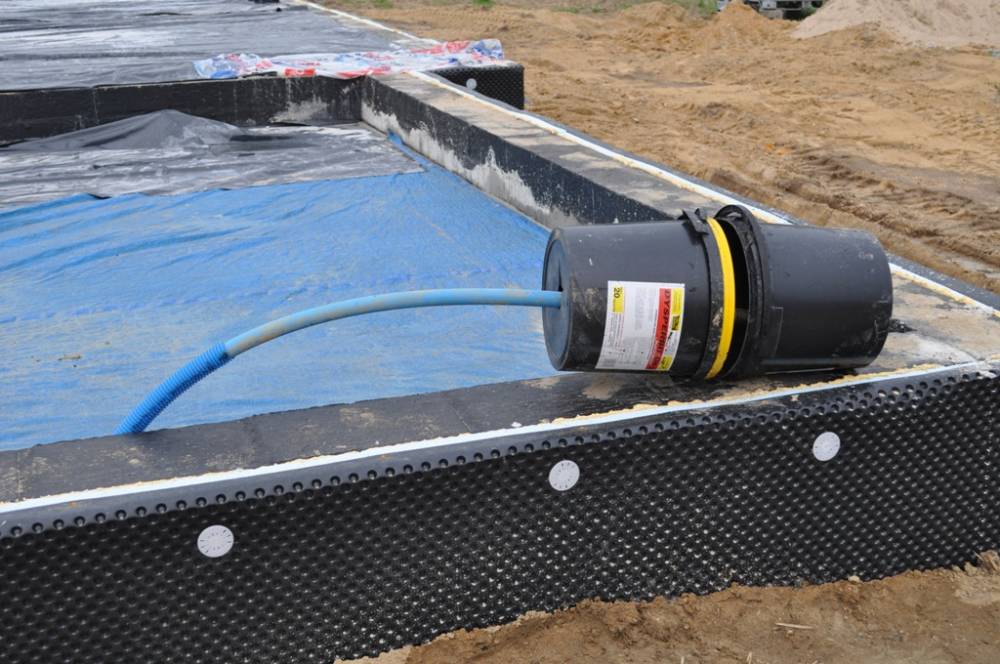

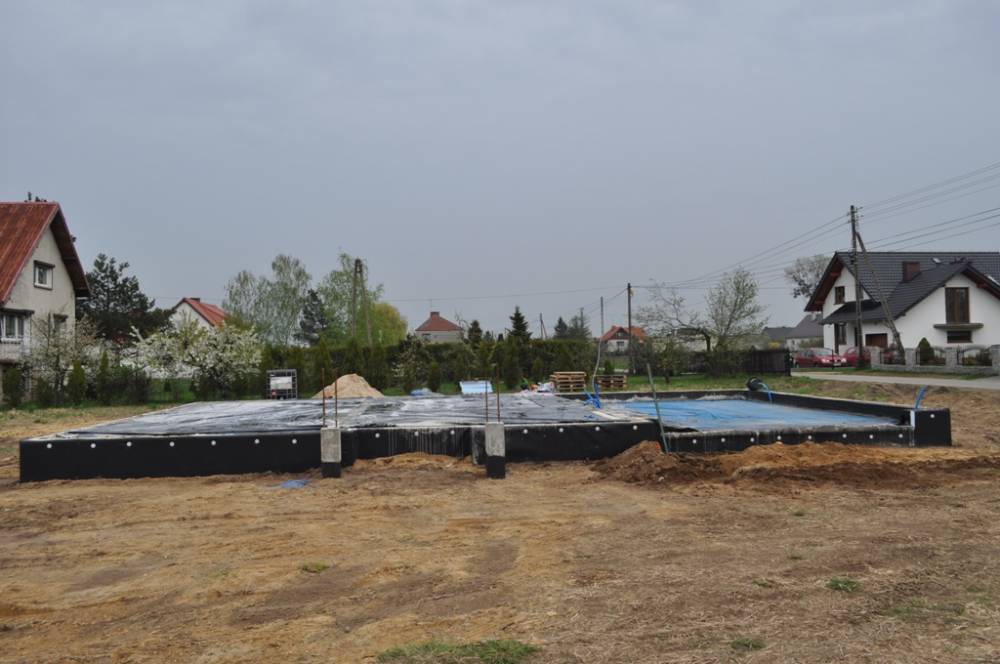

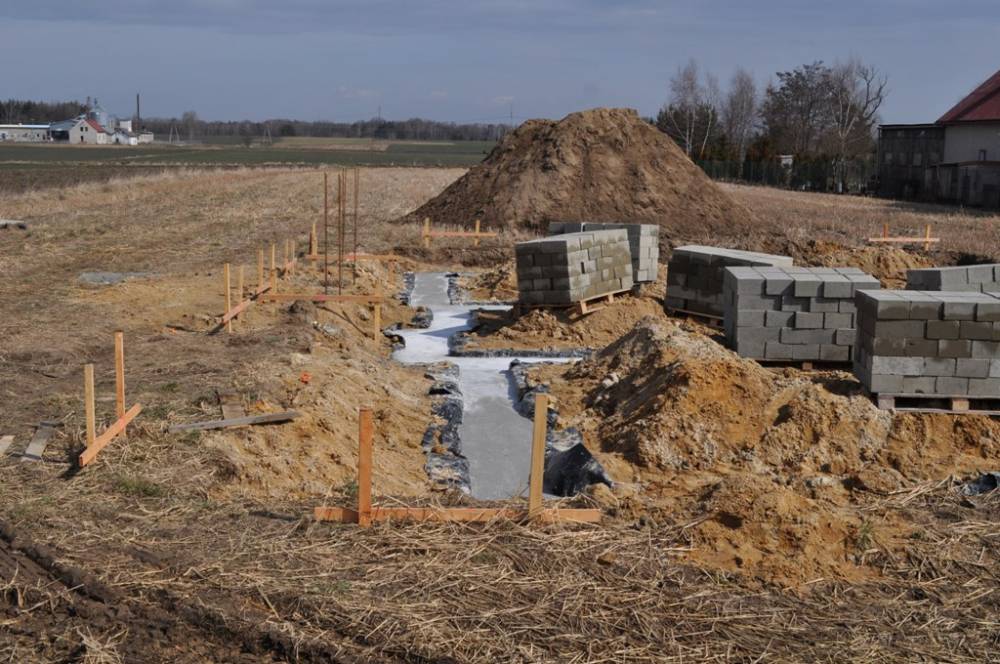

mamy już wylane ławy fundamentowe. W projekcie mieliśmy przewidziane same ławy, później ściany fundamentowe i poziom "0", ale kierownik doradził nam żebyśmy nie oszczędzali na fundamentach i zalecił wylanie przed samymi ławami jeszcze chudzika (wylewany chudy beton około 5cm grubości - koszty w granicach 500zł). Nie dodawaliśmy też do betonu żadnych przyspieszaczy ani ulepszaczy, przez co beton będzie snąć kilka dni, ale nie ma się nad czym zastanawiać, lepiej odczekać kilka dni, bo przez te całe przyspieszacze żywotność betonu skraca się 2razy.

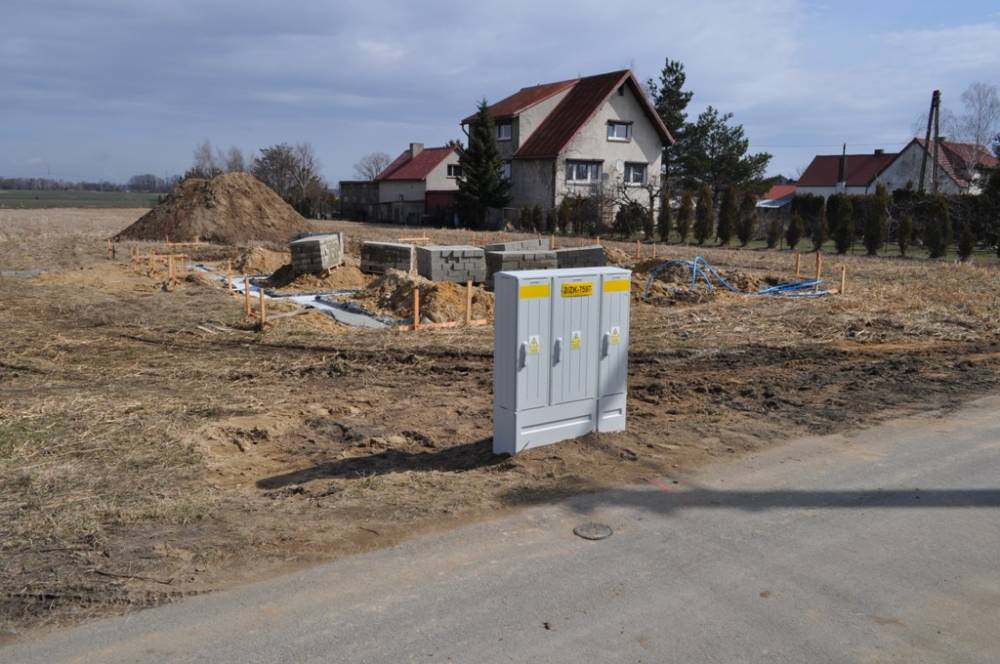

W grudniu podpisaliśmy jeszcze umowę o przyłącz z zakładem energetycznym, realizacja tej umowy przypadła na kilka dni wstecz. Jeśli przymierzacie się do budowy domu, to zalecamy złożyć pismo już kilka miesięcy wcześniej, gdyż trzeba trochę poczekać. Myśmy czekali niecałe 5mies, a teraz złożyliśmy wniosek o podłączenie rozdzielni RB (budowlanej- realizacja do 3tyg).
Można też zlecić wykonanie przyłącza elektrykowi, wychodzi taniej, myśmy się trochę zagapili i podpisaliśmy wcześniej umowę z zakłądem energetycznym, jest to wtedy oszczędność około 1000zł, za przyłącz mamy do zapłąty 2500zł.
Pozdrawiamy
Magda & Seba :)
